  51、在工程网络计划中,如果某项工作拖延时间超过自由时差,则( A )

  A、必定影响其紧后工作的更早开始时间        B、必定影响总工期

  C、该项工作必定变为关键工作      D、对其后续工作及工程总工期无影响

  52、在工程网络计划执行过程中,如果某工作进度拖后,必影响的工作是该工作的(  B )

  A、先行工作    B、后续工作  C、平行工作  D、紧前工作

  53、网络计划的工期优化的目的是缩短( B  )

  A、计划工期   B、计算工期   C、要求工期    D、合同工期

  54、在双代号时标网络计划中,关键路线是指( C )。

  A、没有虚工作的线路         B、由关键结点组成的线路

  C、没有波形线的线路         D、持续时间更长工作所在的线路

  55、网络计划中工作与其紧后工作之间的时间隔应该等于该工作紧后工作(A)。

  A、更早开始时间与该工作更早完成时间之差

  B、更迟开始时间与该工作更早完成时间之差

  C、更迟开始时间与该工作更迟完成时间之差

  D、更早开始时间与该工作更迟完成时间之差

  56、单代号网络图中,一项工作必须有( B )。

  A、惟一的一个结点和一条箭线    B、惟一的一个结点和相应的一个代号

  C、惟一的一个箭头结点和箭尾结点   D、惟一的一个名称和一条箭线

  57、 双代号网络图以( B )表示工作。

  A、节点 B、箭线及其两端节点的编号 C、箭线和节点 D、波形线

  58、下述提法中正确的是( B  )。

  A、双代号网络计划图中有一条确定的关键路线

  B、当一个工序的自由时差等于总时差时该工序为关键工序

  C、若某工序的FF=2,说明该工序的更迟开工时间与更早开工时间的间隔为2个时间单位

  D、虚工序的工作时间为零,所以虚工序必须包含在关键路线中

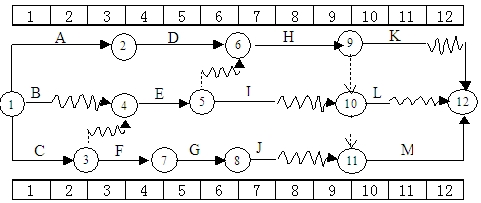

  59、某分部工程双代号时标网络计划如下图所示,其中工作C和Ⅰ更迟完成时间分别为第(  B  )天。

  A、4和11   B、4和9    C、3和11     D、3和9

  60、下列双代号网络图中引入虚工作2-3是为了表示(A)

  A、对A、B两项工作的代号加以区分  B、工作A完成后工作B才能开始

  C、A、B两项工作不能同时结束       D、A、B两项工作不能同时结束
